發展歷程

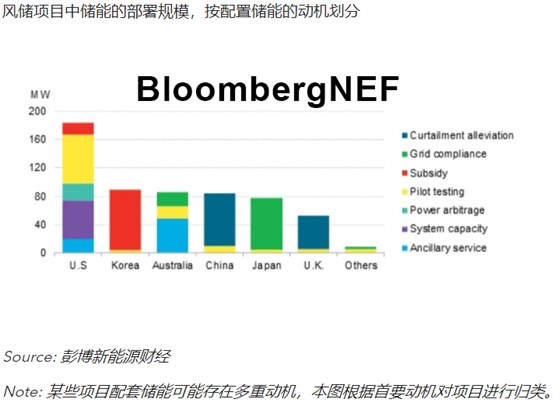

雖然風儲熱度高漲,市場發展依然緩慢。全球三大的風儲市場分別為美國、韓國和澳大利亞,但三者的儲能部署規模都不到200MW。風電+儲能項目開發的三大關鍵動力是補貼、示范性項目和減少棄電。儲能時長通常在30分鐘至2小時之間,儲能配置規模大多低于項目規模的15%
目前挑戰:
當前的市場結構和補償機制下,風儲項目通常沒有經濟性。風儲項目缺乏普遍適用的商業模式。光儲項目可通過參與容量市場和減少棄電獲得補償,但風儲資產很難從上述渠道獲得收益。因風電出力難以預測,電化學儲能不是理想的儲能選擇。只有少數的幾個市場中,風儲項目形成了可行的商業模式。
未來機遇:
盡管風儲迄今為止發展緩慢,但隨著電網要求不斷變化、支持政策持續涌現和經濟性日趨改善,風儲市場未來有望迎來增長。可再生能源電網滲透率快速攀升的同時,風電項目將承擔更多系統平衡的責任。財務風險上行、電網要求收緊雙重壓力下,儲能可能成為眾多新建風電項目的“標配”。市場機制的變化也有利于提升“新能源+儲能”項目的價值,降低市場準入門檻。
短期趨勢:
風儲項目近期的發展機遇來自微電網項目和某些市場的支持政策。美國和中國的儲備項目充足。開發商和風電廠商也紛紛布局兩大市場,以取得先發優勢。在2-3年內,風儲項目在主流應用場景中會越發普遍。
一組數據:
截至2019年,全球風儲項目中儲能的累計部署規模583MW/ 645MWh 美國并網風儲項目的平均儲能時長0.6小時 已并網風電+儲能共場址項目中的儲能配置比例5% - 15%
